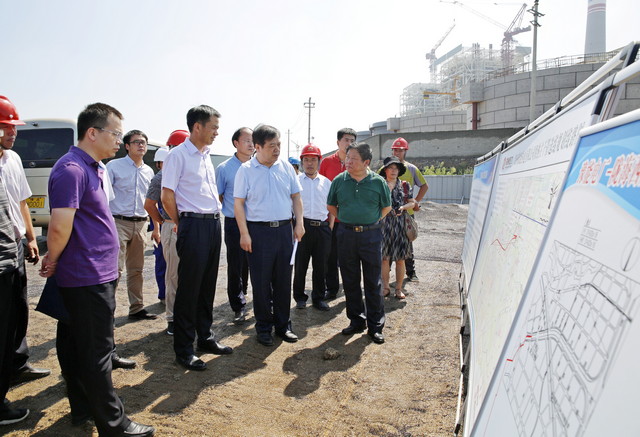

8月20日上午,副市长黄卿召开现场办公会,就豫能电厂“引热入郑”工程的相关管线建设问题进行安排部署。党委书记、总经理张舒介绍了项目情况及目前施工中存在的问题和困难。黄卿表示,豫能电厂“引热入郑”工程事关今冬集中供暖工作的进行,是一项非常重要的保民生工程。各级各部门一定要有高度的责任感和紧迫感。对于存在的问题要理清思路、倒排工期,争取本周之内拿出具体的解决方案,全力以赴推进该项目实施,确保在11月15号之前具备运行条件。
豫能电厂“引热入郑”工程是2018年郑州市的重点民生工程。新建的郑州豫能热电厂共有两台660兆瓦供热机组,配套建设直径1.4米的供热网工程向市区供热。该项目完成后,可新增市区1550万平方米供热面积,极大缓解了郑州市区西部热源供热不足等问题。同时,该项目建成后将减排烟尘800多吨,减排氧化硫3600多吨,减排氮氧化合物1万2千多吨,非常有利于实现郑州市的环保减排要求。
根据工期,该项目计划于2018年9月底全线贯通,配套隔压站计划2018年10月底前达到基本运行条件。目前,配套建设的供热管网正在紧张铺设当中,但由于拆迁未到位、管道相互干扰等原因,管网的铺设工作还存在多个节点未完成,如果不及时解决,将严重影响豫能电厂“引热入郑”工程的投用。
根据黄卿副市长现场督导检查要求,下午各方进行了对接,对影响工程进度的重点问题制定出工作计划,全力推进工程建设。
